如何使用回歸預測分析法估算軟件工期?

2019-02-13 09:37
  軟件成本評估度量過程中,我們在估算軟件項目工期時,如何使用回歸預測分析法估算軟件工期?回歸預測分析方法都包含哪些步驟?

  回歸分析預測法的步驟如下:

  a)    根據預測目標,確定自變量和因變量

  明確預測的具體目標,也就確定了因變量。如預測具體目標是工期,那么工期Y就是因變量。尋找與預測目標的相關影響因素,即自變量,并從中選出主要的影響因素。“工作量-工期”模型只選擇工作量為自變量。

  b)    建立回歸預測模型

  依據自變量和因變量的歷史統計資料進行計算,在此基礎上建立回歸分析方程,即回歸分析預測模型。

  c)    進行相關分析

  回歸分析是對具有因果關系的影響因素(自變量)和預測對象(因變量)所進行的數理統計分析處理。只有當變量與因變量確實存在某種關系時,建立的回歸方程才有意義。因此,作為自變量的因素與作為因變量的預測對象是否有關,相關程度如何,以及判斷這種相關程度的把握性多大,就成為進行回歸分析必須要解決的問題。進行相關分析,一般要求出相關關系,以相關系數的大小來判斷自變量和因變量的相關的程度。

  d)    檢驗回歸預測模型,計算預測誤差

  回歸預測模型是否可用于實際預測,取決于對回歸預測模型的檢驗和對預測誤差的計算?;貧w方程只有通過各種檢驗,且預測誤差較小,才能將回歸方程作為預測模型進行預測。

  e)    計算并確定預測值

  利用回歸預測模型計算預測值,并對預測值進行綜合分析,確定最后的預測值。

  正確應用回歸分析預測時應注意:

  ——用定性分析判斷現象之間的依存關系;

  應用回歸預測法時應首先確定變量之間是否存在相關關系。如果變量之間不存在相關關系,對這些變量應用回歸預測法就會(huì )得出錯誤的結果。
  ——避免回歸預測的任意外推;

  ——應用合適的數據資料;

  項目管理應用中在制定進度和風險管理時也經常用到蒙特卡羅分析,蒙特卡羅法是以概率和統計的理論和方法為基礎的一種數值計算方法。它將所求解的問題同一個概率模型相聯系,用計算機實現統計模擬或抽樣,從而求得問題的近似解。該分析方法也稱為統計試驗法或統計模擬法。這是一種模擬技術,模擬指以不同的活動假設為前提,計算多種項目所需時間,該種分析對每項活動都定義一個結果概率分布,以此為基礎計算整個項目的結果概率分布,此外,還可以用邏輯網絡(luò )進行“如果…怎么辦”分析,以模擬各種不同的情況組合,例如推遲某重要配件的交付、延遲具體工程所需時間、或者把外部因素(例如罷工、或政府批準過程發生變化)考慮進來。“如果…怎么辦”分析的結果可用于評估進度在惡劣條件下的可行性,并可用于制訂應急/應對計劃,克服或減輕意外情況所造成的影響。

  f)    將委托方的期望工期或開發方初步制訂的工作時間表中的工期與工期估算結果進行比較;

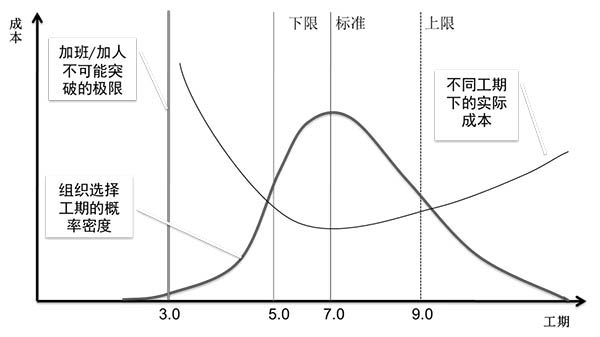

  通過行業數據統計的工期數據,以及不同工期下的實際成本如圖ⅱ所示:

   圖ⅱ中下限、標準、上限值分別對應行業工期數據統計的P25,P50,P75,代表此工期下成功交付項目的比例數,也代表項目成功的概率。

  ——如委托方的期望工期或開發方初步制訂的工作時間表中的工期長于模型標準值時,開發方只需要考慮資源投入。



不同工期下實際成本
圖ⅱ 不同工期下實際成本

  ——如委托方的期望工期或開發方初步制訂的工作時間表中的工期短于或等于模型標準值時,則需要壓縮工期并考慮相關的項目風險。

  進度壓縮是指在不改變項目范圍的前提下,縮短項目的進度時間,以滿足進度制約因素、強制日期或其他進度目標。進度壓縮技術包括:

  ——趕工。通過權衡成本與進度,確定如何以最小的成本來最大限度地壓縮進度。趕工的例子包括:批準加班、增加額外資源或支付額外費用,從而加快關鍵路徑上的活動。趕工并非總是切實可行的,  只適用于那些通過增加資源就能縮短持續時間的活動,它可能導致風險或成本的增加,如增加的額外資源不能及時到位等。

  ——快速跟進。把正常情況下按順序執行的活動或階段并行執行。例如,需求分析尚未全部完成前就開始進行設計或編碼??焖俑M(jìn)可能造成返工和風險增加,且關鍵路徑上并行任務數增多,任一個任務延遲都將導致項目延期。

  g)    如果委托方期望工期或工作時間表中的工期短于估算出的工期下限時,應分析原因,必要時需對人力資源安排或項目范圍進行調整,再重新估算工作量、工期,并制訂新的工作時間表。
從圖ⅱ可以看出,隨著資源的增加,工期并不能隨之相應減少,工期存在通過加班/加人不可能突破的極限。

  項目有具體的制約因素,任何一個因素發生變化,都會(huì )影響至少一個其他因素。例如,縮短工期通常都需要提高預算,以增加額外的資源,從而在較短時間內完成同樣的工作量;如果無法提高預算,則只能縮小范圍或降低質量,以便在較短時間內以同樣的預算交付產品,項目經理需關注項目具體的制約因素及這些因素間的關系,合理安排項目工期,否則可能影響項目成功交付。

以上就是軟件造價評估公司中基數聯為您帶來的“如何使用回歸預測分析法估算軟件工期?”所有內容,更多軟件開發成本估算知識敬請關注中基數聯!
